Ремонт квартиры своими руками с чего начинать: начало ремонта в квартире, план проведения работ

С чего начать ремонт в новостройке

Новая квартира и ремонт в ней, как ни странно, лучше начать с юридического оформления собственности, и не ранее. То есть после окончательной сдачи дома в эксплуатацию с подписанием акта-приёма-передачи госкомиссией, даже если застройщик с репутацией и вызывает доверие. А до этого потратьте время на обдумывание и разработку дизайна интерьеров, на закупку стройматериалов и всего нужного для ремонта квартиры в новостройке.

Можно понять стремление застройщика сдать объект строительства как можно раньше – чтобы получить максимум прибыли. Но есть нормы, по которым должно пройти некоторое время от завершение строительства до сдачи объекта в эксплуатацию. Это время нужно для первоначальной усадки материалов, применённых при строительстве, и выявления в связи с этим возможных дефектов.

Так как конкретно осуществляется отделка квартиры и с чего стоит начать ремонт в новостройке?

С чего начать ремонт в новостройке

Виды работ

Ремонт в новостройке своими руками полностью вряд ли возможен. Немаловажным вопросом будет выбор специалистов. При соответствующем навыке вы, конечно, может самостоятельно выровнять стены, наклеить обои, постелить линолеум или ламинат. А сантехника? Кафель – на пол и на стены? Сборка установка кухонного гарнитура и монтаж «фартука» по полупериметру кухни. Разводка проводки, наконец, которая в любом случае делается до наклейки обоев? Так что новостройка и ремонт в ней понятие расплывчатое и многозначное.

Услуги сантехника

Даже в случае приглашения мастеров, тоже стоит подумать, что именно вы им закажете. Простой пример – стяжка. Если у вас не первый этаж, лучше сразу сделать этот вид ремонта качественно, со звуко- и гидроизоляцией. От протечек системы отопления и водопровода никто на 100% не застрахован.

Так что распишите весь фронт работ по последовательности операций, которых потребует ремонт в новой квартире и определите, что вы сможете сделать сами.

Планировка: где и что будет находиться

С планировкой напрямую связана последовательность ремонта. В ней определяют:

  • Все работы, связанные с электроснабжением. Например, разводка кабелей, места установки розеток и стационарных светильников, стиральной и посудомоечных машин, котла, сплит-системы.
  • Сантехника: унитаз, раковины, биде, разводка труб и способ скрыть их с глаз. Не забывайте, впрочем, и о доступе к ним для возможного ремонта! Далее, что у вас будет: душевая кабина, ванна, или кабина, совмещённая с ванной? Гидромассаж?

Планировка жилья

Важный момент:

Если монтаж сантехники в ванной комнате и в кухне делает не комплексная бригада – согласуйте действия с рабочими. Это нужно для того, чтобы потом ради прокладки коммуникаций не пришлось что-то ломать или вести поверху.
  • Зонирование пространства. Может потребоваться, если вас не устроит вариант размещения межкомнатных (некапитальных) перегородок.
  • Окна, вентиляция, двери (межкомнатные и входные). Если вы вносили предоплату ещё на этапе строительства, согласуйте поставщиков заранее. Тогда монтаж для ремонта квартиры обойдётся вам немного дешевле.
  • Привлеките для определения мест рационального размещения радиаторов отопления и разводки к ним специалиста-теплотехника. Притом независимо от того, поквартирное у вас будет отопление или центральное. Такая консультация потом, во время проживания в квартире, может сэкономить вам значительные суммы на отопление.

Когда приступать к ремонту

Сначала стоит определиться с последовательностью ремонта квартиры с нуля. Независимо от того, под ключ вам сдали жильё или в виде «полуфабриката», привлеките к приёмке квартиры специалистов-строителей. И прежде, чем подпишете акт приёма-передачи, выявите все огрехи и недостатки, указав их в этом акте. Это поможет вам получить назад некоторую сумму в качестве компенсации. Только не соглашайтесь на «устранение недостатков силами застройщика!» Сделали криво – сделают криво ещё раз.

Ремонт в новостройке

Так что, кроме помощи в приёме квартиры строителя нелишней будет и помощь юриста. В строительных организациях эти спецы тоже есть и пункты договора с вами могут быть составлены очень витиевато. Вам, далёкому от юриспруденции, разобраться в них будет не так-то просто.

Но уж пописав акт, с ремонтом не затягивайте!

Помните:

Порядок работ

Обращаем внимание еще раз: чтобы избежать ошибок, переделок и простоя в процессе ремонта, обязательно придерживаться готового плана

Пошаговые этапы ремонта

Демонтаж  старого интерьера

Начинается всё с тотальной подготовки. Такие работы включают в себя:

  • снятие старых обоев;
  • демонтаж штукатурки;
  • разрушение стен и перегородок, не предусмотренных в новом проекте;
  • удаление полов;
  • демонтаж поверхностей, предназначенных для замены.

Этапы ремонта в новостройке пропускают стадию демонтажа, переходя сразу к следующему шагу.

Демонтаж интерьера

Монтаж коммуникаций

В первую очередь, проводят работы по монтажу коммуникаций. Прежде чем делать ремонт, нужно сделать все операции, которые могут разрушить новые покрытия: монтаж окон, дверей, проводки и вентиляции. Также к этому этапу можно отнести проводку труб. Подробнее об этом читайте в наших статьях:

  • Установка пластиковых окон;
  • Установка дверей;
  • Сварка полипропиленовых труб.

Всю старую проводку электрики удаляют и устанавливают новую. Инструкция по технике безопасности размещения розеток поможет расположить электрические элементы правильно и использовать провода с достаточным сечением. Например, стоит позаботиться о наличии толстой проводки и заземления на той точке, к которой будет подключена стиральная машинка.

Штукатурка

Для проведения штукатурных работ рекомендуется использовать готовую цементно-песчаную смесь (ЦПС) или гипсовую штукатурку, что избавит от возможных ошибок в самостоятельном смешивании пропорций песка и цемента. Если в таких работах нет достаточного опыта, лучше все-таки нанять специалистов. Во-первых, это экономия времени, во-вторых, не придется переделывать неудачные работы. Подробнее:

  • Штукатурка стен по маякам;
  • Выравнивание стен в ванной;
  • Выравнивание стен гипсокартоном на клей или каркас.

Стяжка

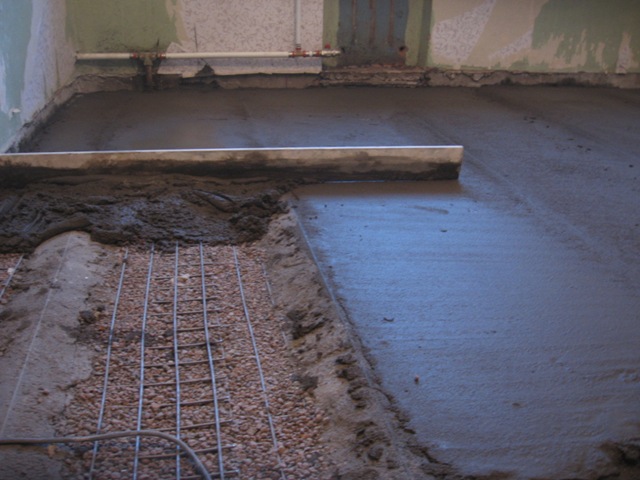

Заливая бетон, равняем пол. Качество этих работ повлияет на последующее размещение мебели в комнате. Наверняка не раз сталкивались с проблемой выравнивания стола, комода, кресла и, что более значительно, стиральной машинки. Хорошая стяжка поможет избежать в будущем таких сложностей. Подробнее: выравнивание деревянного и бетонного пола.

Монтаж гипсокартона

Между стяжкой и установкой гипсокартона должно пройти не меньше недели, чтобы помещение успело просохнуть. Устанавливаем железное секционное основание, выравнивая поверхность потолка. Затем монтируем и листы гипсокартона. Более подробные статьи на эту тему:

  • Монтаж одноуровнего подвесного потолка из гипсокартона;
  • Двухуровневый потолок из гипсокартона;
  • Натяжной двухуровневый потолок;
  • Реечный потолок;
  • Потолок из пластиковых панелей;
  • Грильято;
  • Армстронг.

Монтаж плитки

Если раньше с такими работами не сталкивались, то лучше пригласить специалиста. Цена на исправление брака намного выше, чем оплата работы профессионала. Ведь плитка сама по себе недешёвая, а любые возможные изъяны будут видны со стороны: это обычно наиболее красивая и бросающаяся в глаза часть интерьера.

При этом сложность работы напрямую зависит от сложности рисунка на плитке. Подробнее в наших статьях:

  • Укладка плитки на пол;
  • Укладка керамогранита на пол.

Монтируем сантехнику

Этапы ремонта ванной комнаты немного отличаются от работ в других комнатах:

  • проектировка;
  • демонтаж;
  • установка труб;
  • отделочные работы на потолке;
  • установка электрических проводов;
  • отделочные работы на стенах и на полу;
  • монтаж ламп;
  • монтаж вентиляции и нагревательной аппаратуры;
  • монтаж двери.
  • Виды радиаторов отопления;
  • Виды ванн;
  • Выбор мойки для кухни.

Этапы ремонта санузла показаны на видео:

Покраска, поклейка обоев

Итак, красятся ли стены или клеятся обои, — это уже начинает придавать комнате завершённый вид. Мы подошли к финишной прямой! Подробности в следующих статьях:

  • Бумажные обои;
  • Мастер-класс по поклейке обоев;
  • Обои на потолок;
  • Виниловые обои;
  • Комбинирование обоев;
  • Моющиеся обои для кухни;
  • Подбираем шторы к обоям.

Монтаж полов

  • Укладка ламината на деревянный пол;
  • Самоклеящаяся напольная ПВХ-плитка;
  • Пробковый ламинат;
  • Укладка линолеума.

С настенным покрытием разобрались, пол выглядит так, как и было задумано. Ремонт окончен!

Тщательная планировка хода ремонтных работ значительно упрощает дело и экономит бюджет. Не поленитесь просчитать всё заранее (желательно, вместе со специалистом).

Следует отметить, что этапы ремонта ванной комнаты слегка отличаются из-за повышенной сложности. Но правильный подход к работе делает любые трудности незначительными и легко преодолимыми. Желаем удачных монтажных работ!

Ремонт в новостройке своими руками

Как уже стало понятно, начать необходимо с подготовки проекта и черновых работ: возведения новых стен, работы сантехника, электрика. Если с канализацией все более или менее понятно — вы знаете, где у вас стиральная машина, ванна, умывальник, — то электрика требует больше тонкостей. Особенно речь идет о кухне. Не думайте, что, например, там, где вы задумали поставить посудомоечную машину, прямо за ней и будет розетка. Как раз так делать не рекомендуют. Возникает большая вероятность того, что вам придется делать ширину столешницы больше (нестандартной), чтобы вилка этой техники не загибалась, да и вообще вошла в розетку.

Если вы делаете ремонт своими руками, то лучше в самом начале зайти в любую мебельную компанию по производству кухонь на заказ, предоставить им свои размеры и подготовить вместе дизайн-проект. Почти во всех заведениях эту услугу оказывают бесплатно. Это необходимо, чтобы получить расчет кухни. Вы сразу узнаете обо всех возможных фасадных материалах, столешницах, плинтусах и массе других деталей. Но главное — вы будете понимать, какая кухня вас ждет, где какая техника разместится. В связи с этим вы точно будете представлять, где нужно сделать розетки, а где вывести провода под подсветку, например.

В общем-то, цель — закончить электрику и сантехнические коммуникации до начала монтажа потолков и создания стяжек. По технологии необходимо выждать 28 дней до набора окончательной прочности стяжки. Далее можно заняться укладкой плитки и других половых покрытий. Одновременно рабочие могут делать стены: готовить их под покраску, декоративную штукатурку или оклейку обоями. Если вы выбрали гипсокартонные потолки или штукатурите их, то этими пыльными работами необходимо также заниматься в этой фазе ремонта. Натяжные потолки можно сделать в любое время — лучше всего после грязных работ.

Монтаж инженерных сетей

Работы по прокладке коммуникаций делятся на 2 этапа – черновой и чистовой. Первый производится после оштукатуривания и заливки стяжки, второй – по окончании финишной отделки. Черновой монтаж включает такие операции:

  • нарезание борозд (штроб) в штукатурном слое под электрические кабели, водопроводные и отопительные трубы;
  • установка запорной арматуры и инсталляции для подвесного унитаза;
  • укладка трубопроводов в штробы и заделывание раствором;
  • крепление радиаторов отопления;

Если в квартире планируется установка бытовой сплит-системы, то для прокладки фреоновых трубок более удачного момента не найти. Определите вместе с мастером по кондиционерам точки подвеса внешнего и внутреннего блока, а после проложите между ними магистрали нужного диаметра, упрятав их в борозды стен, как сделано на фото.

Чистовой монтаж инженерных сетей – это инсталляция сантехнических приборов и комнатных розеток с выключателями. Его очередь – одна из последних в списке: работы выполняются после финишной отделки (наклеивания обоев и плитки, облицовка потолков).

С чего начать?

Подготовка

Порядок ремонта в новостройке, как и в жилье, которому исполнилось уже много лет, в принципе, один и тот же. Всегда начинают с самых грязных и пыльных работ: снос и перенос стен и перегородок, удаление черновой отделки, выполненной строителями, монтаж окон, стяжка пола, разводка труб и электропроводки.

Закончив с этой частью, вывозят мусор и переходят к черновой отделке помещения, которая заключается в оштукатуривании и шпатлевке стен и потолка. Только выровняв поверхности можно переходить к чистовой отделке — наклеиванию обоев, панелей, плитки.

Нарушение данной последовательности ремонта квартиры в новостройке чревата увеличением количества строительного мусора в вашем доме, а также переделыванием уже выполненной части работы.

Демонтаж стен

Демонтаж стен и перегородок — не такое уж частое явление в новостройках. Хотя многие хозяева квартир, критически осмотрев планировку нового жилья, решаются все изменить по-своему. Перед тем как приступить к слому стен, стоит согласовать свои действия с БТИ.

Снос несущей стены в результате может привести к серьезным последствиям для всего многоэтажного дома. Были случаи, когда по этой причине сооружения полностью или частично рушились.

Если есть необходимость демонтажа несущей стены или создания в ней проема, необходимо усилить конструкции. Это делают посредством сварных металлоконструкций из арматуры или уголка. Поскольку эта работа требует точных расчетов и профессиональных навыков, а также имеет повышенный уровень опасности, доверить ее стоит специалистам.

Все проще с межкомнатными перегородками. Демонтировать их можно своими руками.

Последовательность демонтажа:

  • Если квартире уже проведена электропроводка, необходимо все обесточить.
  • Подберите оборудование, вам могут пригодиться отбойный молоток, углошлифовальная машина, кувалда, лом, молоток, скарпель, всевозможные скребки.
  • Найдите заранее машину, которая вывезет мусор.
  • Приобретите респиратор и специальные очки.
  • Удалите плинтус, лепнину и другие элементы декора.
  • Как правило, межкомнатные перегородки выкладываются из кирпича. Их демонтаж производится сверху вниз, ряд за рядом. Если вы работаете кувалдой или ломом, удары по стене лучше наносить с середины, постепенно расширяя дыру.
  • Если демонтируются стены, разделяющие туалет и ванную (между ними обычно бывает деревянная арматура), их стоит предварительно смочить водой, чтобы избежать большой запыленности. Деревянные распорки можно распилить.

Монтировать окна, по понятным причинам, стоит после того, как стены демонтированы или в них созданы проемы. Для этого обрабатывают проём огнезащитным составом, делают в них разметку, теплоизолируют посредством монтажной пены. Стеклопакеты крепятся в оконном проеме при помощи штапиков.

Как сделать ремонт в новостройке, не выполнив стяжку пола? Конечно, никак. Плиты пола ровные только с одной стороны той, которая является потолком у соседей снизу. Для этого с помощью водяного уровня замеряют высоту пола, после чего выполняют стяжку раствором из пескобетона. Сегодня цена на стяжку пола варьируется от 300 до 450 руб. за м².

Разводка водопроводных труб — работа, которую также можно выполнить самостоятельно в квартире в целом и ремонтируя ванную своими руками в частности. Для этой цели выбираются не металлическая и металлопластиковая арматура, а берутся трубы из полипропилена. На них удобнее наносить резьбу с помощью штапика, они легче режутся, подгибаются.

Выбирая между более дешевой проводниковой и более надежной коллекторной разводкой, отдавайте предпочтение второй. Ведь вода будет очень легко перекрываться в случае выхода из строя любых сантехнических приборов. Впрочем, при тройниковой разводке эта проблема решается посредством монтажа запорных кранов около сантехники.

Монтаж электропроводки

При монтаже электропроводки стоит руководствоваться следующими соображениями:

  • Все счетчики, розетки и выключатели должны быть доступны.
  • Выключатели располагаются в районе двери, на высоте не менее 1,5 м.
  • Розетки монтируются в тех местах, где планируется установка электроприборов.
  • Высота розеток над уровнем пола составляет от 0,5 до 0,8 м.
  • Количество розеток в квартире — по 1 на 6 м².
  • Провода при монтаже электропроводки устанавливают только вертикально или горизонтально, но никак не по диагонали.
  • Места расположения каждого провода должно быть зафиксировано на заранее подготовленном плане электропроводки.
  • Все соединения и ответвления проводов помещаются в изоляционные короба.

Выполнив все основные этапы ремонта квартиры в новостройке, можно переходить к оштукатуриванию, шпатлевке и чистовой отделке помещения.

С чего начать?

Качественный ремонт квартиры своими руками, с чего начать после выполнения наглядного пособия? Идем дальше. Наиболее грязной считается отделка ванной, туалета и кухни. Все, что сопряжено с использованием раствора и клея, фуги — должно идти первым в списке.

Обычно, санузлы находятся в отдалении от входа в квартиру, это и служит причиной из первоочередности. Только представьте, если начать ремонт со спальни или прихожей, а потом носить на обуви и одежде мелкодисперсную пыль из ванной.

Если квартира расположена в новострое, то абсолютно вся нуждается в нанесении штукатурки и выравнивании стен/наклейке гипсокартона. Здесь так же стоит начать с отдаленных от выхода объектов, а закончить проходными комнатами и коридором. Если брать такой пример за истину в последней инстанции, то последовательность будет такой:

  • нанесение на стены черновой штукатурки: цементо-песчаной, гипсовой (обмазочной), гипсокартона;
  • монтаж перестенков;
  • чистовое выравнивание стен, шпаклевка и затирка;
  • установка радиаторов/батарей;
  • обработка потолков.

Если планируются натяжные конструкции — их можно перенести на заключительные этапы. Если же планируется выравнивание, покраска, оклеивание или нанесение декоративной штукатурки, то ее необходимо осуществить до оклейки стен и настила напольного покрытия;

  • выравнивание пола, которое производится наряду с установкой дополнительного водного или электрического подогрева, если в этом есть потребность;
  • чистовое декорирование стен: окраска, штукатурка, монтаж керамогранита, наклеивание обоев;
  • установка дверей и наличников;
  • монтаж порогов, переходников, плинтусов;
  • установка выключателей, розеток, светильников.

Как видите, работы производятся в градиенте от самых грязных до наименее пыльных. Это позволяет сохранить в чистоте отделочные материалы, которые так недешево стоят. Уже установленные окна в комнатах следует защитить от загрязнения клеенкой и малярным скотчем, потому что фабричные наклейки на раму редко спасают от грубых и трудновыводимых пятен.

Отделка стен

При ремонте кухни для отделки стен наиболее часто используют панели МДФ или ПВХ, керамическую плитку, покраску, оклейку обоями, нередко виды отделки совмещают. Керамической плиткой сегодня редко кто отделывает всю кухню даже до середины стен, это слишком дорого и вышло из моды, в основном кафелем выкладывается рабочая зона. Панели МДФ, ДВП или ПВХ бывают 2 видов: из цельного листа (средний размер 1,2 м. на 3 м.) или наборные, которые крепятся на деревянный или металлический каркас.

Рабочая зона чаще всего выкладывается кафелем

В последнем случае использование наборных панелей непрактично, так как это существенно уменьшает свободное пространство кухни на толщину каркаса и панели. В кухнях лучше использовать панели МДФ, покрытые влагостойкий ПВХ пленкой или один из видов ДВП — ламинированный оргалит. Листовые панели имеют толщину около 3 мм., крепятся на стены при помощи клея.

Стены на кухне должны легко отмываться

Покраска стен

Для покраски стен необходима подготовка выравниванием при помощи шпатлевания и затирания, в противном случае свет, падающий из окон, выделит все неровности. Работа сложна для неспециалиста и потребует дополнительных финансовых расходов, а однотонная окраска стен выглядит довольно скучно и вряд ли станет украшением интерьера.

Водостойкие акриловые краски можно мыть, но данное утверждение не совсем верно. В районе рабочей зоны на стену часто попадают капли еды с жиром, которые впитываются в пористую поверхность краски и практически не отмывается.

Выбирайте только водостойкую краску, которая не потеряет внешний вид после мытья

Обои на стены

Поклейка обоев на кухне — самый бюджетный вариант. Практичнее это сделать стеклообоями под покраску или виниловыми. Последние в силу своей толщины скроют неровности на стенах, а с гладкой водоотталкивающей поверхности отлично удаляются все виды загрязнений, в том числе и жир. Оклеивать стены нужно с применением клея со специальным составом, чтобы не допустить появление плесени.

У 3D обоев необычная текстура, которая поможет скрыть неровности и визуально увеличить пространство, поэтому этот вид отделочных материалов, часто применяют для отделки стен кухни

Фотообои визуально увеличат пространство маленького помещения

Рабочая зона

Для отделки рабочей зоны кухни можно использовать те же влагостойкие материалы, что и для отделки стен. Несложно установить на стену панели из ПВХ или ламинированные МДФ и ДВП путем наклеивания.

Популярные стеклянные панели из закаленного стекла с ярким рисунком — дорогой вариант, и хотя стекло можно установить самостоятельно, нет смысла на этом экономить, если стоимость самого материала значительно больше занимающих мало времени (1 — 2 ч.) установочных работ.

Стеклянные панели выглядят изыскано и подойдут для дорогих вариантов дизайна кухни

Кафель на стенах

Укладку кафеля на ровные стены несложно сделать своими руками при наличии простейшего инструмента (гидроуровня, стеклореза), единственная трудность возникнет при вырезании отверстия для розеток — понадобится болгарка.

Кафель для укладки на стены, в отличие от половой плитки, имеет довольно мягкое основание. Поэтому его несложно резать по прямой при помощи обычного стеклореза, проводя линию на глазури и ломая по линии надреза о твердый угол.

Использование кафеля в отделке стен на кухне

Штробление стен и электропроводка

Штробление стен и пола в квартире с последующей разводкой электропроводки и установки коробок для розеток и выключателей, вывод осветительных проводов. Иногда используются штробы для сантехнических труб с последующим выводом патрубков сантехнической арматуры на стены. Стоит учесть, что для подключения электрической варочной панели, духового шкафа и водонагревателя используют более мощный силовой кабель и отдельные утопленные в стену розетки.

В квартирном электрощите нужно установить новые автоматические выключатели, отдельные автоматы устанавливаются для электроприборов большой мощности, рекомендуется разделять проводку для розеток и основных приборов освещения.

Желательно, что провода были уложены в гофрированные пластиковые трубы и закрыты кафелем или другим отделочным материалом

Что такое косметический ремонт и его особенности

Чем отличается косметический ремонт от капитальной реконструкции жилья, когда он проводится, какие работы в него входят, а также каковы его особенности? В этом разделе статьи поищем ответы на эти вопросы.

Косметический ремонт, как понятно из названия, обычно ограничивается заменой отделки и некоторых предметов интерьера

Косметическое преображение помещений осуществляется через определенный период после проведенного капитального ремонта. Никаких установленных сроков его проведения, понятно, нет, да и быть не может. Обычно он планируется в случаях, с одним из которых сталкивается каждый владелец любого жилья:

  • Если появилось желание изменить дизайнерское оформление интерьера.
  • За период эксплуатации комнат были повреждены обои, напольное покрытие, морально устарел дизайн осветительных приборов, розеток, мебели и других элементов интерьера.
  • Требуется приведение в порядок квартиры перед ее продажей, в целях придания помещениям более респектабельного внешнего вида.
  • Декорирование поверхностей после капитального ремонта.

Капитальный ремонт, да еще и с перепланировкой помещений – это совсем другие и объемы работ, и уровни их сложности.

Для сравнения стоит назвать работы, которые входят в капитальную реконструкцию квартиры — это перепланировка комнат, необходимость произвести их тепло- или звукоизоляцию поверхностей, очистка стен от старой штукатурки, выравнивание стен и потолка, с оштукатуриванием и обустройством стяжки пола, с предварительной очисткой их от старых покрытий, замена электрической проводки, канализационных и водопроводных труб и много другое.

Совершенно очевидно, что существуют этапы, которые могут входить в список как капитального, так и косметического ремонта. Например, это демонтаж старых и установка современных дверей и окон, соответствующих дизайнерскому оформлению нового интерьера и создающие более комфортные условия проживания.

Особенности проведения ремонтных работ:

  • Работы можно разделить на подготовительные и отделочные. Каждый из этих двух этапов необходимо начинать сверху, постепенно перемещаясь вниз.
  • Сначала выполняются все грязные и трудоемкие работы, то есть принцип их выполнения — от грязных к чистым процессам.
  • Если косметический ремонт производится в многокомнатной квартире, то его следует начинать с комнаты, которая находится дальше всех от входной двери. Завершающим этапом является отделка прихожей. Такую последовательность желательно соблюдать для того, чтобы не повредить облицованные поверхности в комнатах, где ремонт уже завершен, при проносе через них стройматериалов, и не разносить грязи по уже готовым помещениям.
  • Двери комнаты, в которой ремонт уже завершен, при проведении работ в других помещениях квартиры рекомендовано завесить полиэтиленовой пленкой или же старой мокрой простыней.

Чтобы знать, с чего начать приведения квартиры в порядок, необходимо разобраться, из каких этапов состоит косметический ремонт, и в какой последовательности они осуществляются:

  • Составление плана проведения работ, то есть полный список того, что планируется сделать.
  • Разработка эскизов желаемого интерьера.
  • Проведение замеров и составление сметы.
  • Приобретение материалов.
  • Освобождение комнаты от мебели.
  • Демонтаж старых окон и межкомнатных дверей и установка новых.

Очистка стен от старых покрытий – непременное условие качественного косметического ремонта.

  • Очистка стен, полов, в нужном случае – и потолков от старых покрытий.
  • Грунтование поверхностей.
  • Отделка потолка.

Чтобы новая отделка смотрелась действительно красиво, все поверхности необходимо тщательно выровнять

  • Шпатлевание и повторная грунтовка стен.
  • Отделка стен выбранным декоративным материалом.
  • Установка розеток и выключателей, а также осветительных приборов.
  • Настил напольного покрытия.

Безусловно, этот порядок вовсе не является догмой – в нем могут быть те или иные изменения последовательности. Но общую «дирекцию» работ все же стараются поддерживать примерно такой.

Прокладка коммуникаций, установка новых конструкций и стен

На этом этапе можно действовать по-разному — это зависит от необходимости возводить новые стены или их элементы в санузле, а также от используемых материалов. Зная высоту вашей ванной, душевой кабины, мест размещения всяких принадлежностей, можно приступить к водопроводным работам. Они подразумевают: установку радиаторов, смесителей, водонагревателя, посудомойки, ванны, моек, душевой кабины, прокладку труб для подключения стиральной машины.

Нужно взять на вооружение, что у разных видов душевых кабин места подключения и слива различны. И, если вы еще не купили эти приборы, приобретая их, сперва ознакомитесь с чертежами и со схемами подключения. Еще в этот промежуток работ проводят кабеля для телевизора, интернета, домофона и телефона.

Электропроводка в зависимости от материала стен

Для стен или потолков из гипсокартона, электрику делают одновременно с возведением стен (провода проходят внутри). Если ваши стены будут из других материалов, то сначала возводят стены, а потом они штробятся для электропроводки. Если дом панельный, то горизонтальныештробы невозможны — только вертикальные. Тогда поступают так: либо проводку разводят под потолком, по полу, либо в углу стыка пола и стены, соответственно, скрывая провода — либо за навесным потолком, либо под напольным плинтусом.

Стены из газоблока возводятся, а потом штробятся под электропроводку

При возведении стен или потолков из гипсокартона, не забудьте об их усилении, то есть, об установке закладных (более прочных) материалов в тех местах, где это может быть необходимо:

  • на потолке — если вы планируете тяжелые шторы или конструкции с электроуправлением.
  • на стенах, где будете навешивать кухонные шкафчики. Это очень тяжёлые предметы, и гипсокартон может их не выдержать. Сделайте закладные на месте крепления телевизоров, книжных полок, водонагревателя.
  • нужны закладные и для установки раздвижных межкомнатных дверей.

Последние штрихи

  Когда ремонт квартиры окончен – на стенах красуются новые
обои, над головой чистый, ровный, белоснежный потолок – остается сделать
завершающие штрихи, которые придадут вашему жилищу уютную атмосферу. На стены
можно повесить картины, прибить полочки, расставить декоративные предметы и
т.д.

Советы

         ·В процессе выравнивания пола и стен особое внимание
уделите углу между ними, поскольку от этого зависит, насколько плотно будет
прилегать плинтус;

         ·Чтобы поклеить обои ровно, можно разметить стены
карандашом;

         ·Делайте ремонт, начиная с самой отдаленной
комнаты, чтобы затем не испортить напольное покрытие и обои в отремонтированных
помещениях;

         ·Ремонт балкона лучше оставить напоследок – во
время основных ремонтных работ в квартире балкон может стать местом
складирования инструмента или строительных материалов;

         ·Выполняя демонтажные работы, не торопитесь выбрасывать
старые предметы – наверняка, им еще можно найти применение;

         ·Чтобы во время ремонта не повредить мебель, ее
лучше разобрать и укрыть пленкой, либо вывезти ее, например, на дачу. Одежду,
посуду и другие предметы лучше всего упаковать в коробки или также вывезти.

— С чего начать ремонт

— Как сэкономить на строительстве

— Сколько стоит построить дом

— Безвредные стройматериалы

— Перепланировка квартиры

Добавить комментарий

Ваш адрес email не будет опубликован. Обязательные поля помечены *

Adblock
detector
